呼和浩特拆除煙囪的方案設計及拆除流程
煙囪是發電廠等地常用的設備,很多老化的煙囪不僅影響城市美觀,更有一定的危險性。下面我們就來了解下呼和浩特拆除煙囪的設計方法及拆除流程。
呼和浩特拆除煙囪的方案設計:
1、呼和浩特拆除煙囪步驟流程:施工準備→地面維護設置安全警戒線及施工人員安全通道和場地安全清理→操作平臺安裝前期準備→施工全封閉操作平臺的搭設→筒壁鉆眼→液壓機械頂碎→筒壁拆除→砼筒壁垃圾機械破碎→機械裝車清運。
2、地面設安全警戒線,呼和浩特拆除煙囪施工人員安全通道及場地清理。在煙囪底部外壁向外直徑20米范圍內做好防護警戒線,通往煙囪爬梯的過道搭好施工人員的安全通道,周圍區域設置專人看護,同時地面人員整理路地及機械設備安置整理。
3、呼和浩特拆除煙囪施工器械設置與安裝。
4、地面作業人員及專業機械設備安裝人員負責安裝,按照業主單位指令要求接通電源后,設置獨立分項配電箱??諌簷C及氣管安裝需進行雙股加強設施確保運行安全。風鎬及破碎設備需進行地面操作實驗并采取多次測試和調試。切割用具及氧氣等設備需在地面調試和安全防護處理。人員在施工作業前期佩戴好安全帽及安全帶等保護措施。
呼和浩特拆除煙囪的流程:

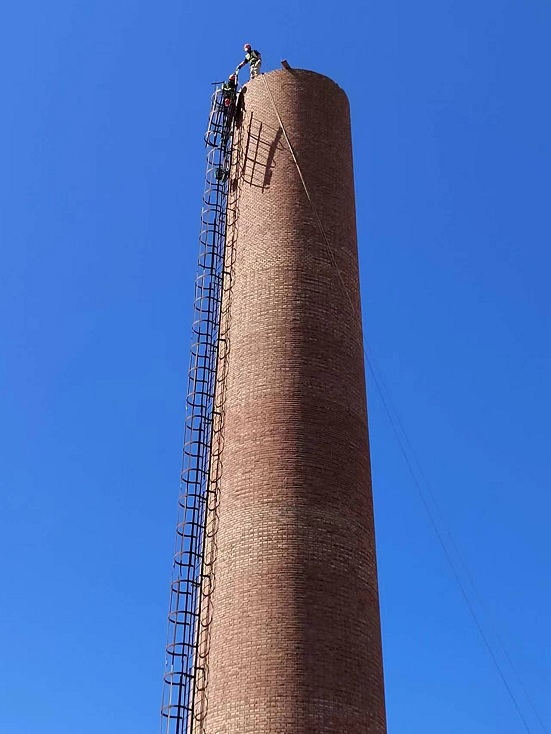

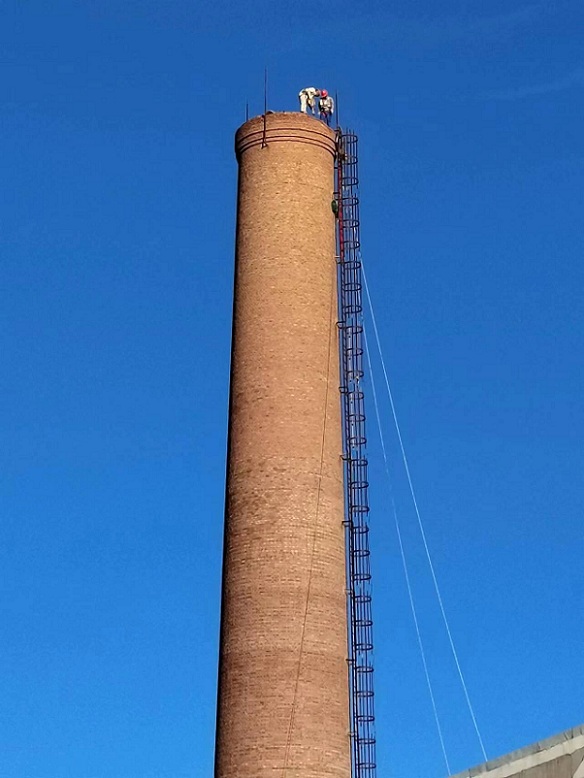

1、首先安排持有高空作業證及經驗豐富的施工人員并佩戴好安全三寶,攜帶一根直徑l8棕繩和1噸的滑輪纏繞一圈在腰間,順沿煙囪筒壁爬梯向上慢慢穩定攀登,在攀登過程中需注意身體及安全歇息。同時在安排剩余高空作業人員按照安全要求依次向上攀登。

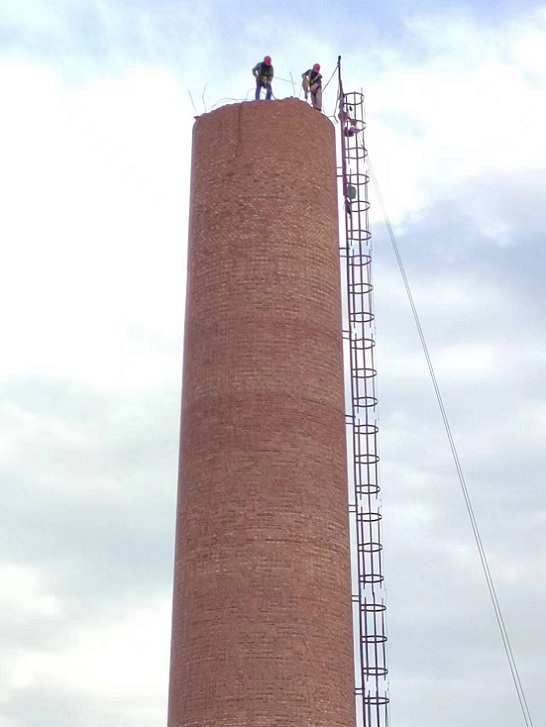

當兩名作業人員到煙囪210米頂口平臺時,將腰間的棕繩和滑輪安裝到頂口平臺上,棕繩頭通過滑輪孔穿過將另一繩頭向煙囪下部地面拉行下放直至地面,形成雙道滑行繩作為吊裝把桿。
2、把桿吊裝設施安裝好后,通過雙道滑行繩吊裝把桿。將直徑2寸長度2.5米的把桿用繩頭一端穿入纏繞在把桿一端已設置好的耳孔并用U型卡箍加強鎖緊,再將把桿另一端纏繞上一根直徑18的尾巴繩確保在向上吊運過程中無碰撞及阻擋。用兩組人員將把桿拉吊,一組人員拉吊,一組人員拉住尾巴繩。慢慢拉吊運行至平臺處。
3、把桿運行到平臺處后,由平臺上部作業人員,取下把桿及栓緊尾巴繩的一端。
4、扒桿的定位安裝及部分工具吊運。
以上就是我們為您整理的呼和浩特拆除煙囪的方案設計及拆除流程相關知識,希望能都給大家提供一些幫助,我們會在后續準備更多相關資訊,如果不想錯過,建議收藏我們的網站吧!
- 2025-08-19銀川水泥庫清庫公司:安全環保的綠色清庫之道
- 2025-08-19莆田水泥庫清庫公司:如何實現安全與效率雙贏
- 2025-08-12廈門水泥庫清庫公司:提升效率,降低成本,創造價值
- 2025-08-12洛陽水泥庫清庫公司:實現環境效益與經濟效益雙贏
- 2025-08-05黔南水泥庫清庫安全措施全解析:筑牢作業安全防線
- 2025-08-05平涼水泥庫清庫:深度解析多種專業方法
