磚混煙囪人工拆除專項施工方案

發布日期:2020-09-23    人氣:461    欄目:新聞動態

磚混煙囪人工拆除專項施工方案

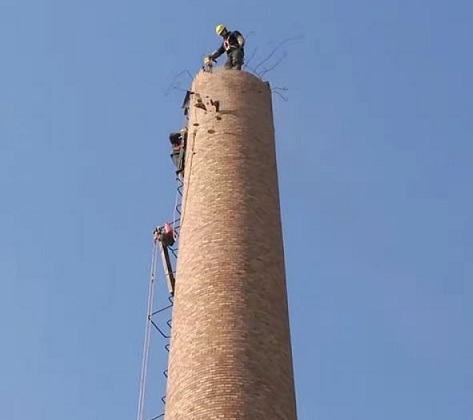

在60多米高的混凝土結構的大煙囪頂部,頭戴安全帽、腰系安全繩的工人們掄錘揮鑿,奮力清除煙囪帽……8月18日,在和平區集賢街10號的鐵路局房產段宿舍小區,市集中拆除民用供熱廢棄煙囪工程拉開帷幕。據了解,9月底前,全市計劃拆除民用供熱廢棄煙囪134根。拆除煙囪:還小區綠靜美安。市房產局按照市政府的要求,組織對全市廢棄煙囪進行了普查,按照《市藍天行動實施方案(2015-2017)》的部署,經過前期調查摸底,今年全市計劃拆除民用供熱廢棄煙囪134根,其中磚結構的111根,混凝土結構的12根,鐵煙囪11根,煙囪總高度4479米。拆除工程于9月底完工。

一、編制依據:

(1)業主提供的建筑物平面分布圖紙等資料。

(2)現場勘察資料、現場建筑物及管線布置、周邊環境對拆除工程的要求。

(3)住建部:《施工機械安全操作規程》

(4)《建筑物、構筑物拆除技術規程》(DBJ08-70-98)

(5)市建委、公安局《施工現場防火規定(試行)》

(6)《建筑施工高處作業安全技術規范》JGJ80-91。

(7)《建筑施工安全檢查標準》JGJ59-2011

二、工程概況:

該煙囪高度60m,底部直徑6.5m,為層平臺一下以下為混凝土結構、上部為磚砌外分結構(十分罕見),因腐蝕嚴重,且頂口裂縫嚴重,呈大喇叭敞口狀,隨時有崩塌可能,現擬將上部磚結構拆除。

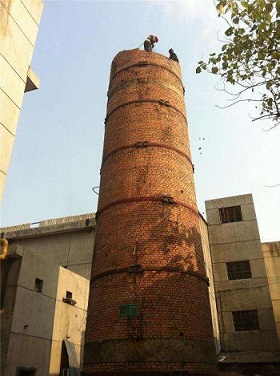

煙囪四周環境狹小。

拆除工程特點及針對性措施:

1、拆除煙囪高度達60米,一層平臺向上部分筒身為磚砌結構,筒身腐化嚴重,且頂口多處開裂,裂縫寬度4-10厘米不等,隨時有崩塌危險,固采用人工拆除時需在煙囪頂部2米做加固處理,為避免較大震動人工拆除采用的工具主要為電錘,震動相對較小,進度相當緩慢,工作量巨大。

2、拆除煙囪時要盡量減小粉塵的影響,人工拆除是采用電錘對煙囪自上而下粉碎性拆除,高空揚塵較大。

3、安全隱患大,人工拆除全部為高空作業,安全隱患大。

4、5級風以上天氣不施工。雷雨天不施工

三、人工拆除方案

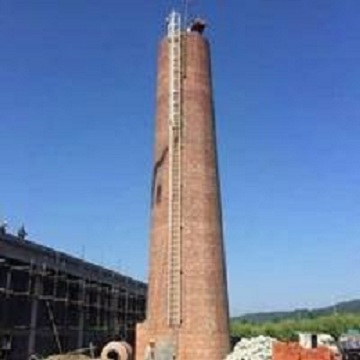

1、施工順序:

煙囪頂口部分加固處理→安全防護設施搭設→地面拉隔離帶。

2、施工方法:

(1)頂口向下部分做加固處理后,人工開始拆除;

(2)施工人員立煙囪上,安全帶掛在爬梯上后,用風鎬、手錘由外向內將筒體逐塊拆除,使碴塊全由筒體內部落下;

(3)晚上嚴禁拆除作業,晚上可安排清渣,利于白天繼續拆除。嚴禁拆除與清渣同時進行;

四、煙囪拆除工期:

本工程工期暫定為:20 天。

五、施工安全保證措施

5.1施工準備階段

1、進行安全策劃,符合已有規定,滿足部頒相關安全細則;

2、制定現場安全、勞動保護、文明施工和環保措施、編制臨時用電方案;

3、施工區域及受其影響的區域內采取相應的保護措施;

4、落實施工時機械設備安全措施、設備及防護用品進場計劃;

5、煙囪拆除施工相關施工人員相關安全細則施工前交底。

5.2施工過程中

1、上崗前對施工現場進行情況熟悉;

2、員工進入施工現場,必須佩帶安全帽、防護眼鏡、工作鞋,并穿著統一工作服,正確使用個人勞動防護用品;

3、各工種間不得串崗作業,機械操作時嚴格按照規范操作,不得違章作業;

4、施工現場臨時用電,嚴格執行三維集團相關規定,采用兩相電,使用安全配電箱;高空作業衣著要靈便,禁止穿硬底和帶釘的易滑的鞋;

5、做好驗收排架工作,員工貼欄操作時必須系好安全帶,并生根;

6、施工區域設置醒目的安全敬戒標志,,并用紅白帶圍攔施工危險區域,確保下卸砼及雜物不外泄;;

7、切割鋼筋時應嚴格按施工方案作業,不得擅自盲目施工;增強自我保護和相互保護的安全意識,不得在駁運及切割區交叉作業;

8、施工人員單位區域完工后要求落手清。經檢查不留后續隱患,方能離開作業現場。

5.3安全用電

1、現場施工用電采用兩相電;

2、配電箱設備總開關,同時做到一機一閘一漏電保護器;

3、照明與動力用電分開,插座上標明設備使用明稱;

4、電纜線與及支線架空或埋地,架空敷設采用絕緣子,不直接綁扎在金屬構架上,嚴禁用金屬裸線綁扎;

5、移動電箱內動力與照明分箱設置;

6、施工現場的電器設備設施有有效的安全管理制度,現場電線電氣設施有有專業電工經常檢查整理,發現問題立即解決;

7、凡是觸及或接近帶電體的地方,均采取決緣體保護以及安全距離等措施

8、電力線和設備選型按國家標準限定安全載流量;

9、所有電氣設備和金屬外殼具有良好的接地和接零保護,所有的臨時電源和移動電具裝置的二級漏電保護開關;

5.4其它安全保證措施

1、電纜線沿場地一周用絕緣線架空,隔20-40米設A的施工電箱;

2、施工現場嚴禁使用花線,塑料膠質做拖線箱的電源線,嚴禁使用木制的拖線箱、板及民用塑殼拖線板;

3、電纜的接頭接入接線盒并附在墻上,搪線盒內能防水、防塵、防機械損傷并遠離易燃、易爆、易腐蝕場所;

4、配電箱是符合規范要求的標準電箱,配電箱電氣裝置做到一機一閘一漏電保護;

5、開關箱的電源線長并不大于30m并與控制固定式用電設備的水平距離不超過3米;

6、煙囪拆除施工所有配電箱、開關箱都編號,箱內電氣完好匹配;

7、工作接地的電阻值不大于4Ω;

8、保護零線每一重復接地裝置的接地電阻不大于10Ω,電工定期檢測,做好原始記錄。


【相關產品】
水泥庫清灰:綠色清庫的實力與優勢[技術資訊]

水泥庫清灰:綠色清庫的實力與優勢[技術資訊]
水泥庫清灰專家:專業團隊,見證專業與實力

水泥庫清灰專家:專業團隊,見證專業與實力
粉煤灰庫清庫公司:環保型清庫技術[綠色資訊]

粉煤灰庫清庫公司:環保型清庫技術[綠色資訊]
粉煤灰庫清庫公司:技術革新與智能化升級

粉煤灰庫清庫公司:技術革新與智能化升級
水泥廠清庫公司:開拓創新,綠色服務

水泥廠清庫公司:開拓創新,綠色服務
主站蜘蛛池模板: 国产三级在线视频播放线| juy639黑人教练君岛美绪| 久久精品.com| 99精品热这里只有精品| 羞羞的视频在线免费观看| 精品日韩在线视频一区二区三区 | 国产的一级毛片最新在线直播| 四虎永久免费地址ww1515| 亚洲av无码乱码精品国产| 99re6这里有精品热视频在线| 美女网站免费福利视频| 日韩欧美一区二区三区视频| 国产精品欧美一区二区三区不卡| 免费国产在线观看| 中日韩欧美在线观看| 麻豆国产三级在线观看| 欧美一级二级三级视频| 国产美女爽到喷出水来视频| 伊人久久综合谁合综合久久| 东北美女野外bbwbbw免费| 视频一区在线观看| 日韩国产欧美在线观看一区二区| 国产精品久久久久久搜索| 亚洲狠狠色丁香婷婷综合| gay网在线观看| 福利网站在线播放| 少妇被又大又粗又爽毛片久久黑人 | 亚洲av成人片在线观看| 成人观看网站a| 最近中文字幕免费mv在线视频 | 国产在线精品二区韩国演艺界| 亚洲人成无码网www| 8x视频在线观看| 欧美粗大猛烈水多18p| 在线免费污视频| 亚洲精品无码久久久久AV麻豆 | 视频久re精品在线观看| 成人国产网站v片免费观看| 国产99er66在线视频| 久久99精品国产麻豆婷婷| 蜜臀av性久久久久蜜臀aⅴ|
