銅川煙囪人工拆除專業團隊[優質廠家]我公司主營業務:煙囪防腐,煙囪拆除,歡迎來電咨詢。煙囪拆除工程,鍋爐煙囪拆除,的技術措施及要求 模板系統拆除:待筒首砼強度施工養護達到75%以上(所達到的強度值根據同條件養護混凝土試塊試驗結果而定)才可以進行模板系統拆除,模板系統包括外模板、模板支撐桿、圍圈、對拉絲桿。除圍圈利用搖頭把桿運至地面其余的由吊籠運至地面,拆除時應盡量保證設備的完整性。
銅川煙囪人工拆除工程特點及針對性措施:

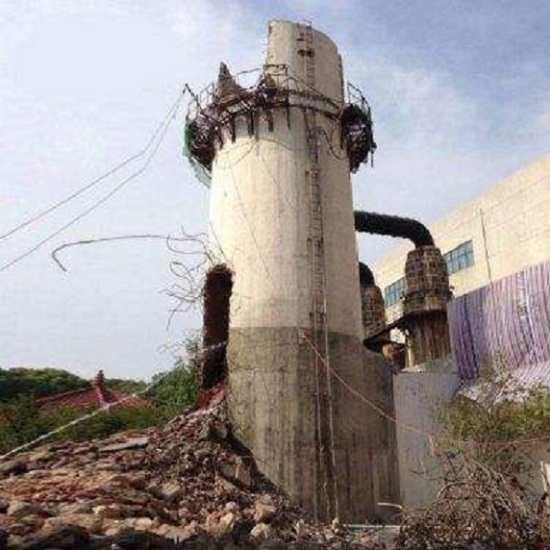

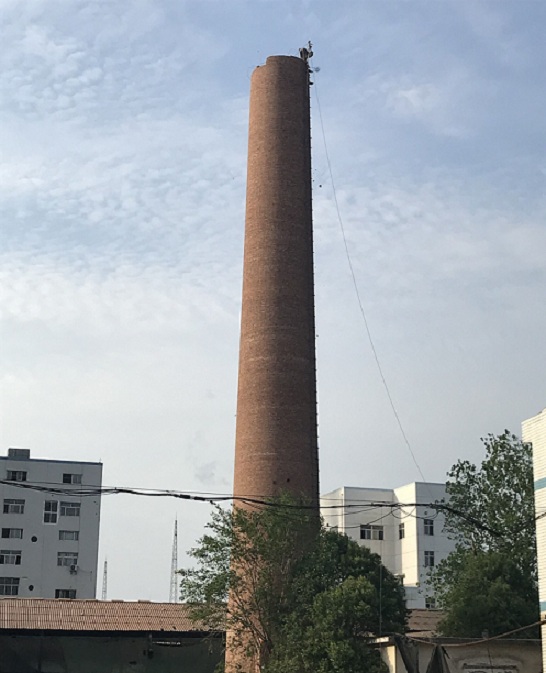

1、拆除煙囪高度達60米,第1層平臺向上部分筒身為磚砌結構,筒身腐化嚴重,且頂口多處開裂,裂縫寬度4-10厘米不等,隨時有崩塌危險,固采用人工拆除時需在煙囪頂部2米做加固處理,為避免較大震動人工拆除采用的工具主要為電錘,震動相對較小,進度相當緩慢,工作量巨大。
2、拆除煙囪時要盡量減小粉塵的影響,人工拆除是采用電錘對煙囪自上而下粉碎性拆除,高空揚塵較大。
3、安全隱患大,人工拆除全部為高空作業,安全隱患大。
4、5級風以上天氣不施工。雷雨天不施工
三、銅川煙囪人工拆除方案
1、施工順序:
煙囪頂口部分加固處理→安全防護設施搭設→地面拉隔離帶。
2、施工方法:
(1)頂口向下部分做加固處理后,人工開始拆除;

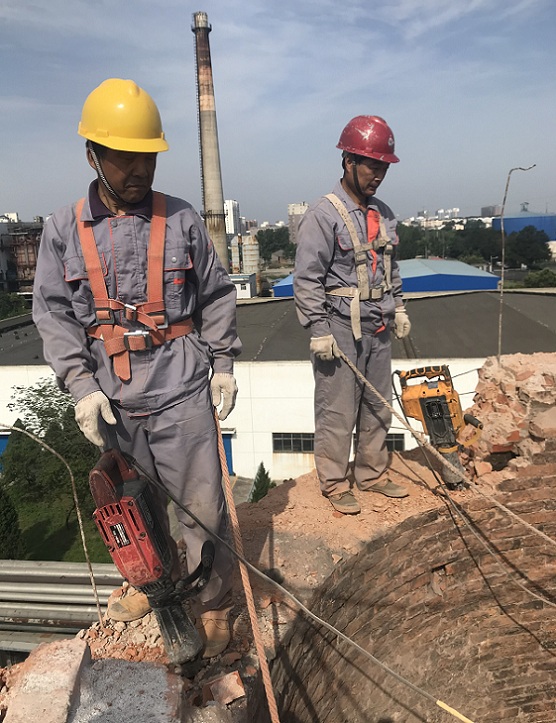

(2)施工人員立煙囪上,安全帶掛在爬梯上后,用風鎬、手錘由外向內將筒體逐塊拆除,使碴塊全由筒體內部落下;
(3)晚上嚴禁拆除作業,晚上可安排清渣,利于白天繼續拆除。嚴禁拆除與清渣同時進行;
四、煙囪拆除工期:
本工程工期暫定為:20 天。
五、施工安全保證措施
5.1施工準備階段
1、進行安全策劃,符合已有規定,滿足部頒相關安全細則;
2、制定現場安全、勞動保護、文明施工和環保措施、編制臨時用電方案;
3、施工區域及受其影響的區域內采取相應的保護措施;
4、落實施工時機械設備安全措施、設備及防護用品進場計劃;
5、相關施工人員相關安全細則施工前交底。
5.2施工過程中
1、上崗前對施工現場進行情況熟悉;
2、員工進入施工現場,必須佩帶安全帽、防護眼鏡、工作鞋,并穿著統一工作服,正確使用個人勞動防護用品;
3、各工種間不得串崗作業,機械操作時嚴格按照規范操作,不得違章作業;
4、施工現場臨時用電,嚴格執行三維集團相關規定,采用兩相電,使用安全配電箱;高空作業衣著要靈便,禁止穿硬底和帶釘的易滑的鞋;
5、做好驗收排架工作,員工貼欄操作時必須系好安全帶,并生根;
6、施工區域設置醒目的安全警戒標志,,并用紅白帶圍攔施工危險區域,確保下卸砼及雜物不外泄;;
7、切割鋼筋時應嚴格按施工方案作業,不得擅自盲目施工;增強自我保護和相互保護的安全意識,不得在駁運及切割區交叉作業;
8、施工人員單位區域完工后要求落手清。經檢查不留后續隱患,方能離開作業現場。
5.3安全用電
1、現場施工用電采用兩相電;
2、配電箱設備總開關,同時做到一機一閘一漏電保護器;
3、照明與動力用電分開,插座上標明設備使用明稱;
4、電纜線與及支線架空或埋地,架空敷設采用絕緣子,不直接綁扎在金屬構架上,嚴禁用金屬裸線綁扎;
5、移動電箱內動力與照明分箱設置;
6、施工現場的電器設備設施有有效的安全管理制度,現場電線電氣設施有有專業電工經常檢查整理,發現問題立即解決;
7、凡是觸及或接近帶電體的地方,均采取決緣體保護以及安全距離等措施;
8、電力線和設備選型按國家標準限定安全載流量;
9、所有電氣設備和金屬外殼具有良好的接地和接零保護,所有的臨時電源和移動電具裝置的二級漏電保護開關;
5.4其它安全保證措施
1、電纜線沿場地一周用絕緣線架空,隔20-40米設A的施工電箱;
2、施工現場嚴禁使用花線,塑料膠質做拖線箱的電源線,嚴禁使用木制的拖線箱、板及民用塑殼拖線板;
3、電纜的接頭接入接線盒并附在墻上,搪線盒內能防水、防塵、防機械損傷并遠離易燃、易爆、易腐蝕場所;
4、配電箱是符合規范要求的標準電箱,配電箱電氣裝置做到一機一閘一漏電保護;
5、開關箱的電源線長并不大于30m并與控制固定式用電設備的水平距離不超過3米;
6、所有配電箱、開關箱都編號,箱內電氣完好匹配;
7、工作接地的電阻值不大于4Ω;
8、保護零線每一重復接地裝置的接地電阻不大于10Ω,電工定期檢測,做好原始記錄。
- 2025-08-19銀川水泥庫清庫公司:安全環保的綠色清庫之道
- 2025-08-19莆田水泥庫清庫公司:如何實現安全與效率雙贏
- 2025-08-12廈門水泥庫清庫公司:提升效率,降低成本,創造價值
- 2025-08-12洛陽水泥庫清庫公司:實現環境效益與經濟效益雙贏
- 2025-08-05黔南水泥庫清庫安全措施全解析:筑牢作業安全防線
- 2025-08-05平涼水泥庫清庫:深度解析多種專業方法
